1.施工準備
1.1地面工程施工前應具有施工平面圖和靜電接地系統圖,并做技術交底。
1.2防靜電瓷磚及其工程所用的各種材料。
1.3地面墊層、樓面結構層或其上填充層的標高,材料質量、密實度和強度等級均應符合設計要求。當有防水隔離層時,應做透水檢驗,且表面應平整,必要時可做毛化處理。
1.4所有預埋管道和預埋件均應按設計要求預埋完畢。當有穿過基層的立管時,立管與樓板間的縫隙必須做密封處理,經檢驗合格并做完隱蔽記錄后,防靜電瓷磚地面工程方可開工。
1.5于導電接地網絡的接地端子,應按I藝要求預留并設置接地端子箱。當接地端子箱采用金屬外殼時,應與接地端子絕緣。
1.6各種工程施工材料、設備、工具和消防器材應配備齊全。
1.7工程施工的環境溫度不宜低于7°C。
1.8工程施工人員應分工明確,定崗、定責。應指定專業技術人員按配比向水泥砂漿中加入添.加劑(降阻劑) , 并應指定專人鋪設接地銅帶。
1.9工程施工前,各崗位人員應明確有關的技術要求。
2.施工

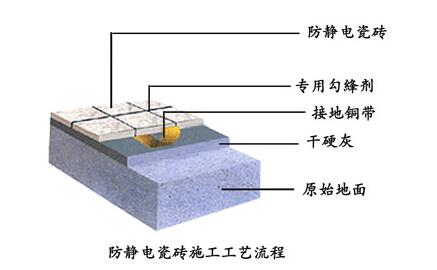

2.1防靜電瓷磚地面工程應包括基層、結合層、面層和防靜電接地系統的施工。
2.2結合層砂漿宜采用體積比為1 : 3的干硬性水泥砂漿,厚度宜取25~ 35mm ,表面應刷-道水泥漿。
2.3在水泥砂漿結合層中應按配比加入降阻劑。水泥砂漿和導電粉的重量比為1 : 0.003。
2.4在水泥砂漿結合層上鋪設導電銅帶,縱向間距應采用600mm ,橫向間距應在3000 ~ 4800mm之間。鋪設完成后,應采用萬用表檢測導電銅帶使其全部形成通路,并做好隱蔽工程驗收記錄。
2.5鋪貼時應保持水平就位,用橡皮錘輕擊使其與砂漿粘結緊密,并調整其表面平整度和縫寬.(1-3mm)。
2.6在水泥砂漿結合層上鋪貼防靜電瓷磚時,地板底面應潔凈。在板塊與板塊之間應安設計要求設縫。板塊靠墻處應緊密貼合,不得采用砂漿填縫。
2.7板塊勾縫應采用同品種、同強度等級、同顏色的水泥或其它高品質的勾縫材料,并做好養護和保護。在潔凈廠房中勾縫,應采用不發塵的勾縫材料。
2.8用瓷磚鋪設的地面應平整,線路順直 ,鑲嵌正確。地板與結合層間應粘貼緊密,無空鼓。2.9板塊的拼縫競度應符合設計要求。當設計未規定時,拼縫寬度不宜大于3mm。

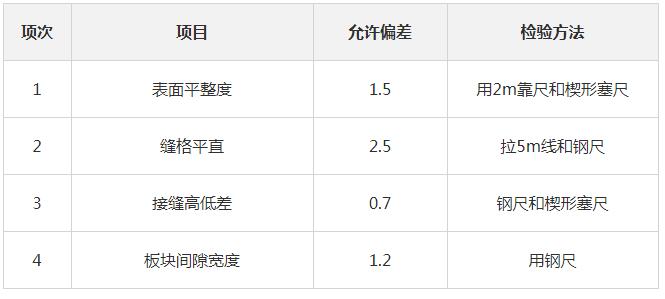

2.10防靜電瓷磚的尺寸偏差應符合表2.10的規定。
表2.11防靜電瓷磚的尺寸允許偏差( mm )
2.11防靜電瓷磚鋪設后,表面應覆蓋織物并保持濕潤,養護時間不應少于5d。待結合層的水泥砂漿抗壓強度達到要求后,可用清水或3% ~ 15%的草酸或中性洗滌劑溶液進行清洗,使表面潔凈。
2.12待地板表面干燥后,應按要求進行接地連接。
2.13靜電接地系統的室外接地部分宜做成獨立接地;對不具備條件的場地,可接在接地母線上。接地極的數量視土壤地質條件而定,室外接地電阻不應大于302。
2.14當靜電接地和防雷接地、直流工作接地、交流工作接地、安全保護接地共用一一個接地時,系統接地電阻應小于10,且在防雷接地支路以外,靜電和其它接地支路應安裝防雷擊敏感電阻器,以保證安全。
